Coordination territoriale: plan sectoriel des lignes de transport d’électricité (PSE)

La planification sectorielle est le principal instrument de planification et de coordination de la Confédération dans la mise en œuvre de ses tâches relatives à l’aménagement du territoire. Les projets d’extension ou de construction de lignes à haute tension (220/380 kV), qui ont des effets importants sur le territoire et l’environnement, doivent en règle générale figurer dans le plan sectoriel des lignes de transport d’électricité (PSE). L’élaboration du PSE est du ressort de l’Office fédéral de l’énergie (OFEN), qui collabore pour ce faire avec l’Office fédéral du développement territorial (ARE). C’est au Conseil fédéral qu’il incombe de déterminer au final ce qui figurera dans le PSE. D’autres parties prenantes sont impliquées dans la procédure de plan sectoriel, notamment le groupe d’accompagnement, qui y joue un rôle majeur.

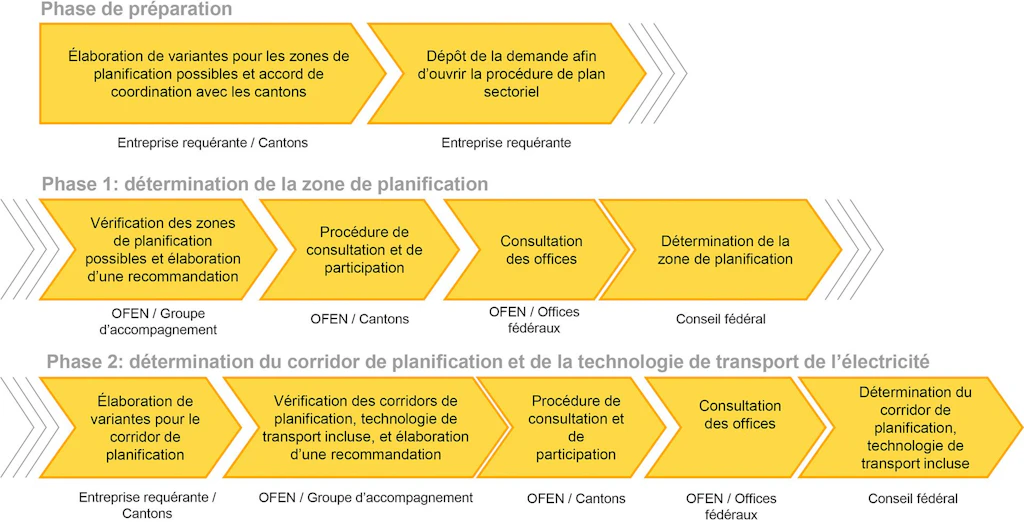

La procédure de plan sectoriel, procédure de type administratif, vise à intégrer le mieux possible un projet dans le paysage en tenant compte des exigences en matière d’aménagement du territoire et de protection de l’environnement. Cette procédure inclut notamment des réflexions d’ordre technique et économique. Elle comprend différentes étapes, dont celle de la consultation et de la participation durant laquelle les particuliers intéressés peuvent se prononcer.

Cette procédure aboutit à la formulation d’une fiche d’objet, dans laquelle le Conseil fédéral détermine le corridor de planification pour la construction de la ligne électrique ainsi que la technologie de transport à utiliser (ligne aérienne ou ligne souterraine). La fiche d’objet a force obligatoire pour les autorités fédérales, cantonales et communales. Les décisions arrêtées par le Conseil fédéral dans le cadre de la procédure de plan sectoriel ne peuvent pas faire l’objet d’un recours.

Une fois la procédure de plan sectoriel achevée, l’entreprise requérante peut élaborer un projet concret de ligne électrique dans le cadre du corridor de planification fixé et lancer la procédure d’approbation des plans.

Dans certains cas, il est possible de renoncer à une telle procédure. C’est l’Office fédéral de l’énergie qui détermine les projets pouvant bénéficier d’une exception à l’obligation de fixation dans un plan sectoriel.
